一、挖沟

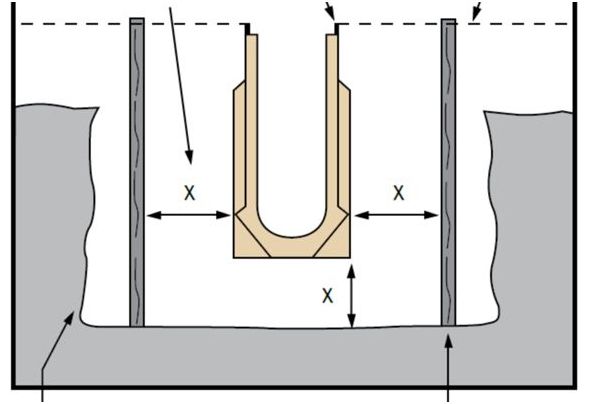

挖掘壕沟,以适应排水系统。先画出拟建的排水运行的中心线,再挖壕沟。壕沟尺寸要足够放置成品排水沟以及水泥混凝土基础的大小(注:水泥强度需大于25Mpa)。如下图
注:X尺寸按压力等级进行选择
压力等级 | 承载能力 | 两侧及底部 包水泥厚度 | 应用范围 | |
A15 | 15KN | >80MM | 只用于步行和自行车的交通区域, 以及小型绿化区域。 | |
B125 | 125kn | >100MM | 人行道, 步行交通区域, 小型区域, 轿车停车位。 | |
C250 | 250KN | >150MM | 公路和人行道的路缘石区域 。 | |
D400 | 400KN | >200MM | 公路和步行街的行车区域, 停车场, 以及允许各种车辆进入的区域。 | |
E600 | 600KN | >250MM | 非公共交通区域, 车辆承载要求特别高的道路, 如: 工业场地运输路线。 | |
F900 | 900KN | >250MM | 特殊区域, 如: 飞机制造, 维护保养设施, 民用和军用飞机场。 |
二、排水沟定位
1、先拉线确定排水沟方向的高度位置,用硬水泥混凝土小堆放置在壕沟底部,排水沟放在其上面,调整高度预拉线一致。

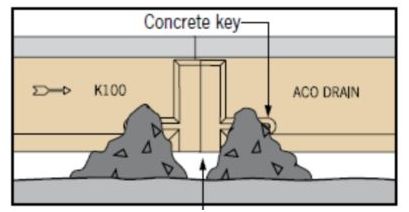

2、排水沟调平后,再在相同放置水泥混凝土包住排水沟两头的凸起。

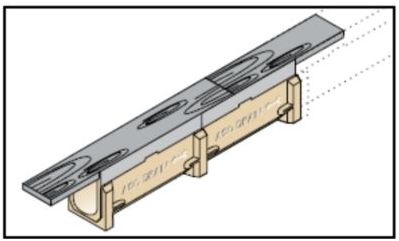

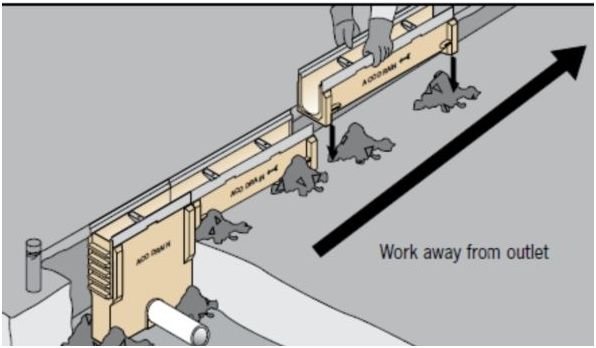

3、先安装集水箱,再顺序安装成品排水沟。注:排水沟上箭头方向是水流方向。
4、用相同的方法安装成品排水沟直至安装完毕。
三、浇注水泥混凝土
1、浇注前用木板或胶合板盖住箅子,防止杂物进入排水沟内。
2、若没有安装箅子,需用和箅子相同宽度的角铁若木板将排水沟口撑开。或边浇注边安装箅子。

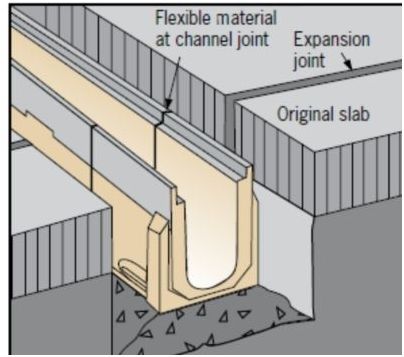

3、第1次浇注:排水沟底部支撑硬化后,即可对两侧浇注水泥混凝土,两侧需同时均匀浇注,并用振动棒振实。浇注高度和底部支撑最高处相同即可。
4、第1次浇注完成后即可马上进行第2次浇注,直至完成。

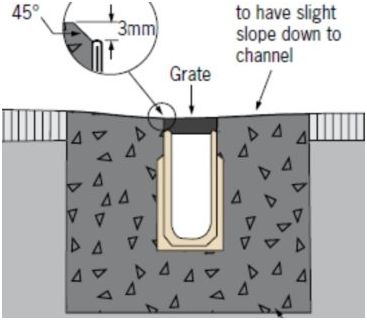

5、完成浇注时,用扁泥刀刮出斜度为水流入排水沟。相邻路面上必须高于排水平(约3毫米),这确保所有水进入排水沟。
6、一般水泥混凝土的伸缩缝间距4—6米(缝宽2-3CM)。要求路面的伸缩缝和两个排水沟的对接缝在一条线上。
四、其他说明

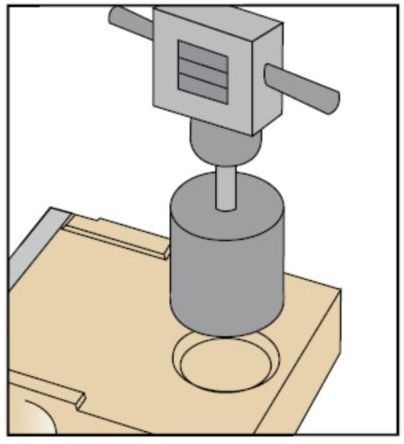

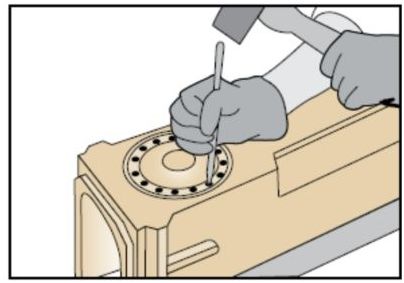

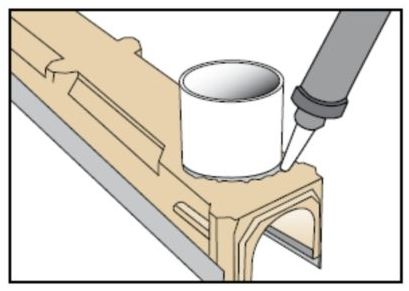

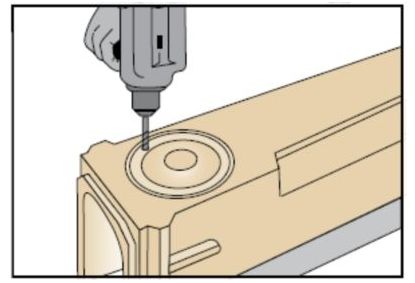

1、接排水口方法
